27. kesäkuuta 2014

Perustukset valmiit

Kuten aiemmin todettu, anturat tehtiin Potiuksen toimesta. Sokkeleitahan ei erikseen tehty, koska ovat mukana elementeissä.
Teknisen tilan varauksen oikealla puolella anturaan (selvisi, ettei kaikki olleetkaan)

Sala-ojakaivo lähes anturassa...
Itse anturatyöt menivät tehokkaasti, kun oli päästy alkuun. Maatöiden jälkeen tosiaan huomattiin, että talousrakennus oli liian lähellä ojaa, joten sitä jouduttiin siirtämään 0,5m kohti päärakennusta. Meitä se ei haitannut.
Kunnan merkitessä rakennuspaikkaa ennen perustuksia, heillä oli haasteita löytää kulmien paikat piirustuksista suhteessa maastoon. Kyse ei ollut heidän ammattitaidostaan, olimme varmaan jättäneet jotain mittoja kuvista pois...

Pylväiden anturavalut muoteissaan rakennusten välillä
Potiukselta tuli oma mittamies vielä merkitsemään paikat ja pääsin hänen kanssaan puhumaan talousrakennuksen siirtämisestä ja saimme lopullisen paikan kivasti paikalleen.

Anturamuotit rakennettiin viikossa ja viikon lopulla sitten tuli valu. Maanantaina muotit purettiin pois ja anturat olivat valmiit. Ja kunta kävi tekemässä sijaintikatselmuksen seuraavan viikon maanantaina. En sanoisi, että olisi ollut mitenkään hankalaa tms. Ainoa kysymyksiä herättänyt kohta oli korot, jotka erosivat rakennesuunnittelijan saamista. Mutta muutamalla puhelin soitolla nekin saatiin kuntoon kun se ei meille ollut mikään deal breaker.
Pohjoiskulmasta, jossa pylväsantura kannattelemaan parvekkeen tukipylvästä. Lisäksi teknisen tilan putket.

Ja muotit ovat pois! Huomioitavaa on tuo musta paksu putki, joka tulee talousrakennuksesta. Sen pitäisi olla teknisen tilan putkien kanssa samassa kohdassa.... mutta eipä olekaa :)
Tässä lämmönsiirtoputki talousrakennuksesta. Lähinnä tulee mieleen Anakonda...

Betonielementti "kilpailutus"

Me valitsimme Potiuksen.

Lähetin kuvamme viiteen eri betonielementtirakentajalle, joista kahdesta saimme vastauksen. Olen hieman pettynyt myyjiin... Kyselin vielä peräänkin muutamilta, mutta tarjousta ei kuitenkaan tullut.

Muutamien tapaamisten ja puhelinkeskusteluiden jälkeen saimme eräänä aamuna lyötyä lukkoon sopimuksen. Uskon, että sopimuksella pääsimme meille hyvään lopputulokseen. Saimme kokonaisuuden, jolla talo nousee pystyyn nopeasti ja samaan pakettiin kuuluu vielä pilarit ja perustukset.

Lisäksi rakennesuunnittelija oli kokenut ja idearikas elementtisuunnittelija, mikä miellytti erityisesti arkkitehtiamme jolla oli selvä näkemys kokonaisuudesta. Yhteistapaamisessamme oli ilo seurata heidän yhteisymmärrystä aiheesta.

Mielestäni toimittajan valinta oli melko suoraviivaista, koska olimme päättäneet rakentaa elementeistä niiden helppouden vuoksi. Keräsin linkkilistan lähialueen toimijoista joille lähettelin kuviamme. Potiuksen lisäksi toinen tarjous oli varteenotettava, mutta siinä ei ollut mukana kaikkea mitä halusimme. Mm. ristikoiden kiinnitys.

Elementtien asennus on vielä edessä ja odotan sitä innolla! Sen jälkeenhän se talo onkin melkein valmis...

Maatyöt tehty

Tammikuussa tapasin maatyöurakoitsijan Alanderin, jota vastaavamme oli suositellut. Hinta ja suosituksen oli kohdillaan, niin miksi emme olisi valinneet heitä. Tarjoukseen kuuluivat aika pitkälti kaikki työt siihen liittyvät työt:
  • pohjan kaivuu
  • maan tasaus/ siirto tontilla
  • murskeen/ sepelin levitys pohjaan
  • tasolaser ja maantiivistäjävuokrat
  • tarvittavat salaoja­, sadevesi­, vesi­ ja viemäriputket ja kaivot asennettuna
  • pumppaamon asennuksen, ei pumppaamoa
  • ulko­ ja sisätäytöt täyttösorineen*
  • *karkean murske n.450tn
  • *salaojasepeli n.450tn
  • nämä määrät riittävät jos maaperän kantavuudessa ei ilmene mitään yllättävää.
  • ulkopuolen routastyroxit asennuksineen
  • kvv­työnjohtajuuden talon ulkopuolisilta osin
Ja tällainen kokonaisuus sopi kyllä meille erinomaisesti.

Työ saatiin alkamaan huhtikuun puolivälissä. Haasteeksi osoittautui lopullisten suunnitelmien toimittaminen ja niiden tarkentaminen kun tontti osoittautui hieman erilaiseksi mitä kartoissa oli ja maaperätutkimuksessa oli. Mutta siitä selvittiin korkoa nostamalla ja siirtämällä hieman talousrakennusta. Ehkä eniten nämä asiat toivat vain painetta että pitäisi tehdä isojakin muutoksia. Mutta sanoisin että melko helpolla selvittiin.

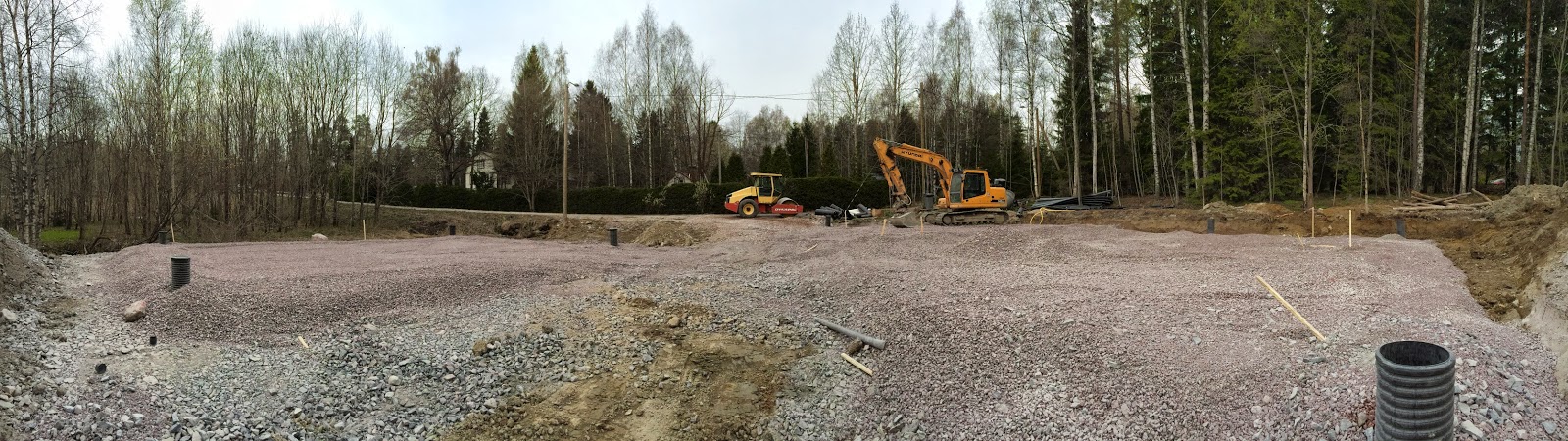

Maatyöt alkoivat huhtikuussa, ja pintamaan kaivuun jälkeen saatiin suojakangas paikoilleen

Alunperin työlle oli varattu kaksi viikkoa, mutta wapun vuoksi otettiin vielä kolmaskin viikko. Tämän jälkeen kuitenkin selvisi että perustustöiden aloittaminen venähtää, joten maatöillä ei ollut kiirettä ja loppujen lopuksi taisi mennä neljä viikkoa.
Kun pohjat olivat tasattu saatiin sepelit oikeaan korkoon ja talon kulmat merkittyä.
Sähkövaraukset, viemärit, vesiputket tekniseen tilaan.
Olen erittäin tyytyväinen maanurakoitsijaamme ja hänen työmiehiinsä. He olivat asiantuntevia ja joustavia. Pari hyvää esimerkkiä tästä oli ylimääräisen maan siirtäminen ja tasoittaminen läheiselle pellolle (luvalla :)) Myös naapuritalosta soiteltiin, että heidän pihaansa voi tuoda. Kuulemma tällä säästettiin kymppitonneja.

Itseäni jäi hieman harmittamaan, ettei suunnitelmat olleet riittävän hyviä vaan mentiin mitä oli olemassa. Ne tosin riittivät täyttämään tarpeet.

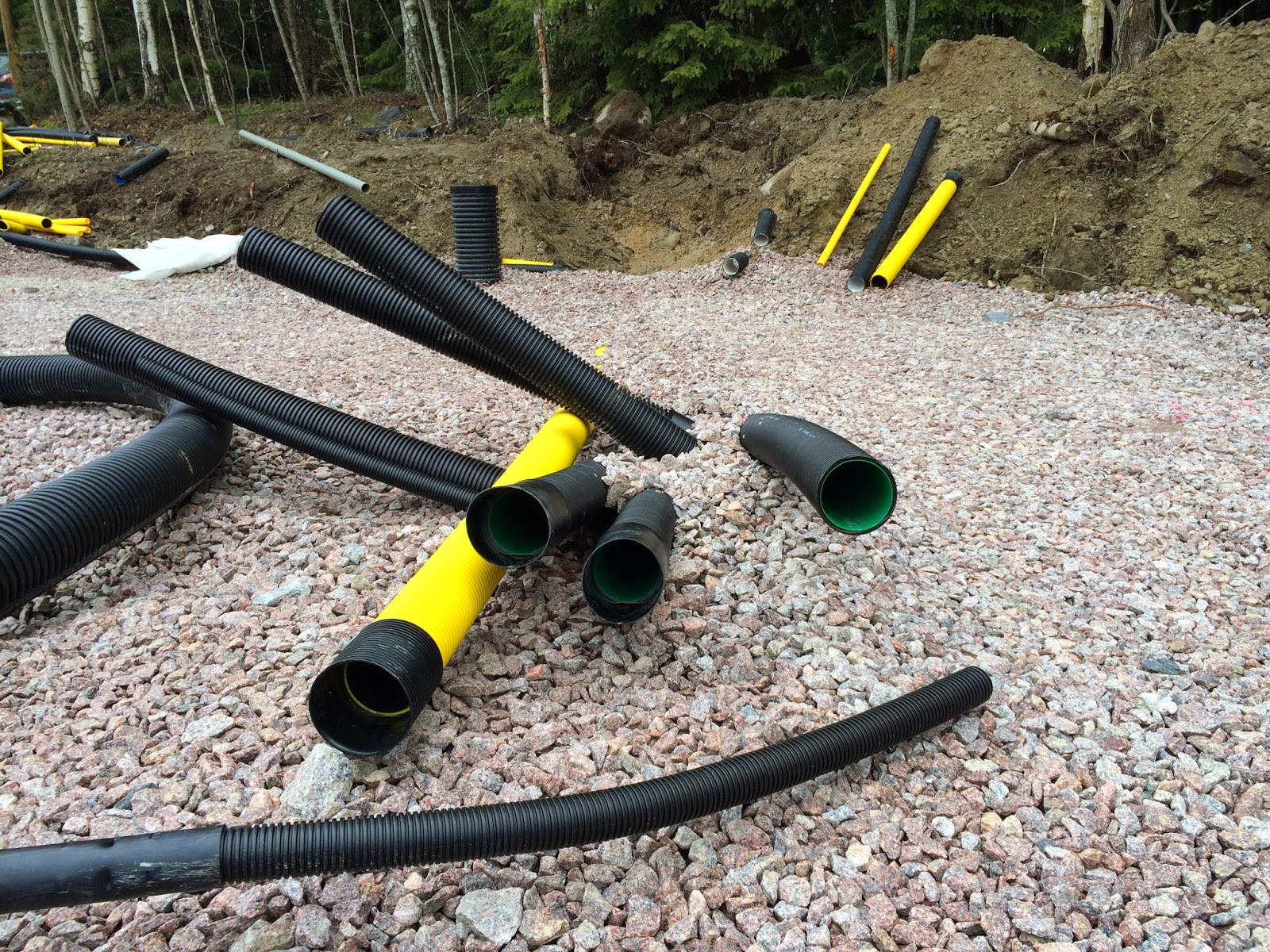

Rakennusten välillä kulkee lämpökaapeli, jossa sisällä lattialämmitykseen ja käyttöveteen liittyvät putket.
Maatöiden yhteydessä asennettiin kolmet imeytys-, salaoja- ja tarkastuskaivot

Edessä on tämän porukan kanssa vielä sisätäytöt ja ulkotäytöt routasuojineen ja sadevesikaivoineen.
